山东潍坊南燕220千伏输变电工程220kV化状线26#-31#段拆除工程跨越辛泰铁路K15+763处拆除电力线工程
发布时间:2026-01-23作者:千凯特联

      我公司与山东五洲电气有限公司青州分公司在2025年12月份开工山东潍坊南燕220千伏输变电工程220kV化状线26#-31#段拆除工程跨越辛泰铁路K15+763处拆除电力线工程。

      一、项目基本情况

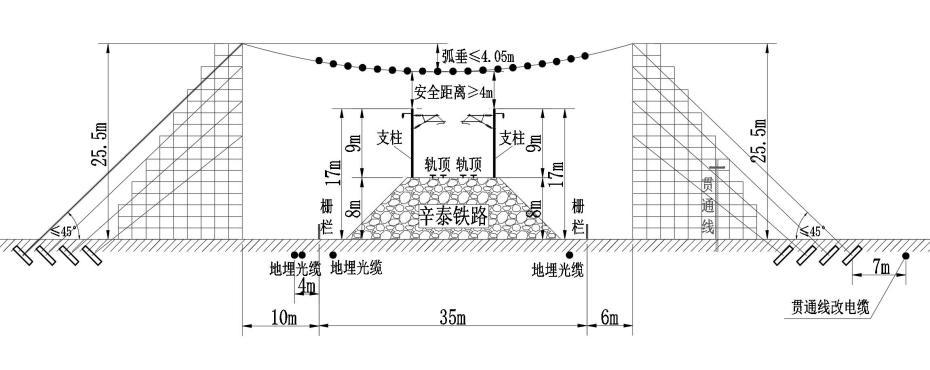

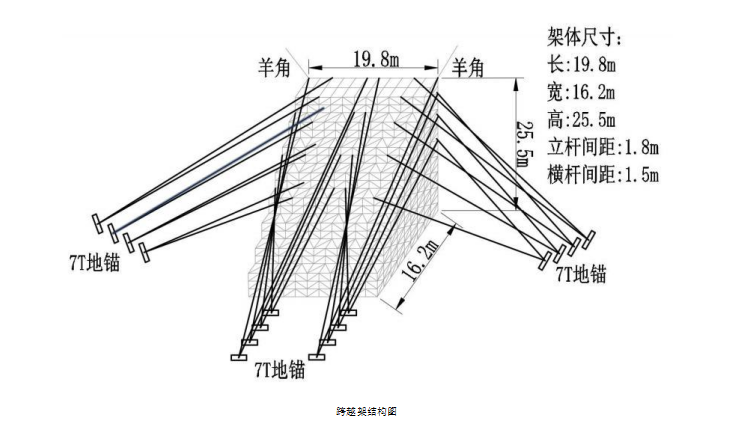

      铁路两侧跨越架尺寸:19.8m(长)×16.2m(宽)×25.5m(高),封网由7根φ16迪尼玛绳作为承力索,由7根φ12迪尼玛绳作为拉网绳,铁路上方按照每排间隔2m的搭设方式进行封网,共需21m绝缘杆19排,则本次封网共需21m绝缘杆19排。

      铁路两侧跨越架搭设前,确定施工占地范围,并用白灰标记出来,搭设跨越架需要与当地政府沟通好,跨越架搭设前用挖掘机和压路机配合使用平整场地,将设置跨越架 处的树木、杂草等进行清理,将跨越架搭设处地表松土清理并平整,保证基础平整度偏差不超过2cm,保证地面无塌陷。场地平整完毕后用挖掘机、压路机配合进行压实,并进行静力触探试验来检测地基土承载力,由具有相应检测资质的检测单位进行跨越架基础承载力检测(采用轻型动态触探仪),并出具相应检测报告。夯实后地基土承载力大于120kPa判断合格,地面平整夯实应超出跨越架架体四周各3m,平整夯实后,对于平整完毕的场地采用水准仪进行复测,要求地面水平在±5°,严格控制标高,经监理验收,确认合格后方可进行下一步工序。为确保无沉降,在平整地面基础上面采用 C25混凝土制作垫层。铁路两侧跨越架垫层尺寸:顺铁路方向长23.8m,宽 20.2m,厚200mm。在距离跨越架基础1米处,围绕跨越架四周挖排水沟,排水沟沟底宽500mm,深500mm,边坡坡度1:1.5,并保证排水沟具有一定坡度,根据地势使雨水顺着排水沟流向低洼处及集水井(与铁路相反方向,地势较低处挖设),在排水沟外侧设置挡水墙,挡水墙高0.5m,土方压实,保证其牢固,防止外侧雨水倒灌向跨越架排水沟,保证施工期间跨越架基础无积水浸泡现场。

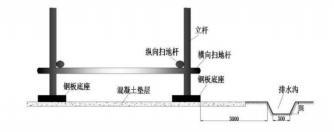

排水沟断面图

      (1)基层处理:

      将原土层清理平整,清理时以高程控制点(与铁路路基相对高度)为依据,架设水准仪抄平,最后进行夯实,保证地基土表面平整密实。

      (2)设置标高控制线:

      以铁路路基高度为参照物确定垫层标高,地面布置标高控制桩,同时四周拉线抄平。

      (3)混凝土浇筑:

       铺设混凝土从一端开始铺设,由内向外退着操作。应先在浇筑范围内均匀铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣。混凝土振捣密实后,以标高控制桩为准检查平整度,高的铲掉,凹处补平。用水平木刮杠刮平,表面再用木抹子搓平。待混凝土将要初凝时,再用木抹子将混凝土面层压实收平。施工过程中要有专职测量人员、技术人员进行标高控制及技术指导。

     (4)混凝土基础养护措施:

      ① 混凝土浇筑前,清除模板及基槽内的杂物。委托拌制混凝土的搅拌站在合同签定时提供给项目资料员一份生产许可证、配合比报告单、砂、石、水泥、外加剂的完整技术资料,并认为正确有效后,方可组织生产供货。

      ② 混凝土质量检查符合国家现行标准《砼结构工程施工质量验收规范》及其它国家及当地市有关标准规定,从入模到拆除保湿覆盖物期间的温度湿度符合设计规范要求。

      ③ 混凝土浇筑完毕后必须严格执行养护制度,根据施工当地的天气情况加强养护,混凝土施工时须及时覆盖毛毡等保温材料,覆盖要密实,必要时喷洒养护剂进行养护,混凝土的养护工作派专人进行,并建立严格的岗位责任制。

      ④ 混凝土基础周圈设警戒线,砼浇筑后8小时内严禁上人,严禁堆放钢管等重物,混凝土表面保湿养护,防止产生早期裂缝等质量问题,混凝土的用水养护应采用生活用水并派专人养护,养护期间应对混凝土的养护过程作详细记录,模板和保温覆盖在混凝土达到要求强度后方可拆除。

      ⑤ 基础浇筑完成后,应在浇筑地点随机抽取 2 组用于检查结构构件混凝土强度的试块,试块要进行同条件养护。跨越架施工前应由具备资质的第三方检测机构进行试块强度检测,并出具相应检测报告,混凝土满足实验抗压强度 20MPa后方可进行搭设跨越架施工。

      二、项目施工流程图及施工照片

      (1跨越架施工图

      (2)混凝土垫层

      (3)跨越架搭设照片
